El Gobierno impulsa nueva convocatoria de generación térmica tras terminación con Progen

Los 150 megavatios que iba a generar Progen ya no son tomados en cuenta por la terminación de los contratos. Ahora, el régimen busca incorporar 260 megavatios bajo un proceso de alquiler.

El país no contará con la generación de 100 megavatios (MW) del proyecto Salitral, en Guayas, y 50 MW del plan Quevedo, en Los Ríos.

Han transcurrido más de 12 días desde que la Corporación Eléctrica del Ecuador (CELEC) notificó por incumplimiento de los dos contratos con su terminación unilateral.

La cifra asciende a USD 149,1 millones, entre ambos, fueron suscritos en agosto del 2024.

Los dos proyectos que debían aportar 150 megavatios se esperaba que estén listos en noviembre pasado, pero a punto de cerrar el primer semestre de 2025 ya no serán incorporados al mercado nacional.

Estos fueron parte de la contratación emergente que hizo el Gobierno Nacional en el 2024 para enfrentar el prolongado estiaje, que sintió con más fuerza en los últimos meses de ese año.

La empresa estadounidense Progen presentó una solicitud de arbitraje de emergencia en el Centro de Arbitraje y Mediación de la Cámara de Comercio Ecuatoriana-Americana.

En la Asamblea Nacional se quiso fiscalizar esos dos contratos. Blasco Luna, de la bancada de Revolución Ciudadana, buscó que el tema sea tratado y que se apruebe un proyecto de resolución.

Sin embargo, la bancada oficialista de ADN y la facción del Movimiento Pachakutik no dieron paso.

5.000 megavatios es la demanda en promedio

A la par, el asambleísta Luna se refirió al contrato para la implementación de la Central Termoeléctrica Esmeraldas III.

Con este proyecto suscrito con la empresa Austral se busca incorporar 91 MW.

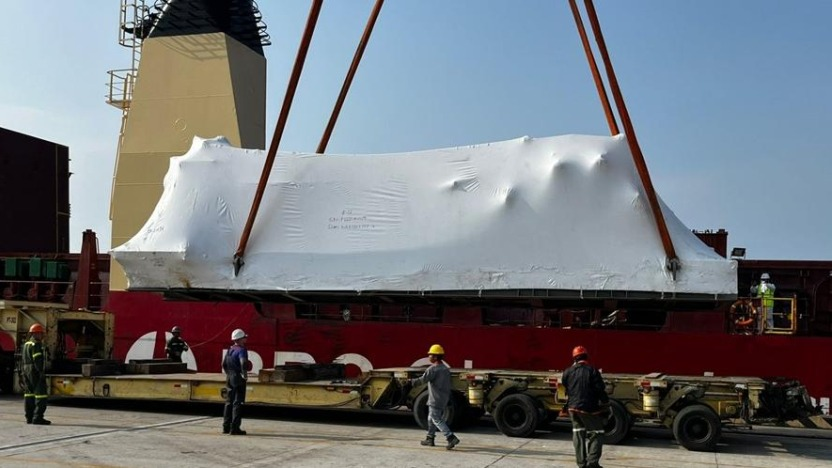

Luna reveló que esa firma extranjera trajo generadores que son incompatibles con el sistema eléctrico. Se requieren de 60 Hz y llegaron de 50 Hz.

Fabián Calero, viceministro de Energía, explicó que estos contratos son bajo la modalidad llave en mano.

Es decir, deben cumplirse con las especificaciones técnicas y entregar operando, por lo que cualquier cambio asumirá el contratista.

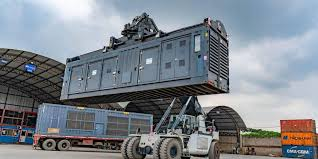

Es más, aseguró que desde el 15 de junio ingresarán los primeros 30 megavatios del Esmeraldas III.

El año pasado, el Cenace había establecido un déficit de 1.080 MW, que según el funcionario al momento están cubiertos.

Para evitar apagones, el Gobierno ofreció aportar 979 MW hasta septiembre próximo. Para ese desafío fueron tomados en cuenta Progen y Austral.

El viceministro aseguró que la demanda del país, en promedio, es de 5.000 MW. El 7 de mayo pasado, el país registró la mayor demanda eléctrica de 5.110 MW. Casi el 90 por ciento fue cubierto con energía de generación hidroeléctrica, gracias a la época lluviosa.

El régimen anunció ayer que contratará la incorporación de 260 megavatios de generación térmica, bajo la modalidad de alquiler. Las empresas deberán presentar sus cotizaciones hasta el 17 de junio.

Calero explicó que, al mismo tiempo, para este año se planificó recuperar 403 MW que provienen de centrales térmicas abandonados. Hasta el momento cuentan 87 MW.

Te puede interesar

Alerta por incendios forestales: Cotacachi y Pululahua enfrentan focos activos

La Secretaría Nacional de Gestión de Riesgos reportó 12 incendios forestales activos y cuatro controlados …

Deja una respuesta

Tu dirección de correo electrónico no será publicada. Los campos obligatorios están marcados con *
